第一節 單元式幕墻生產工藝介紹

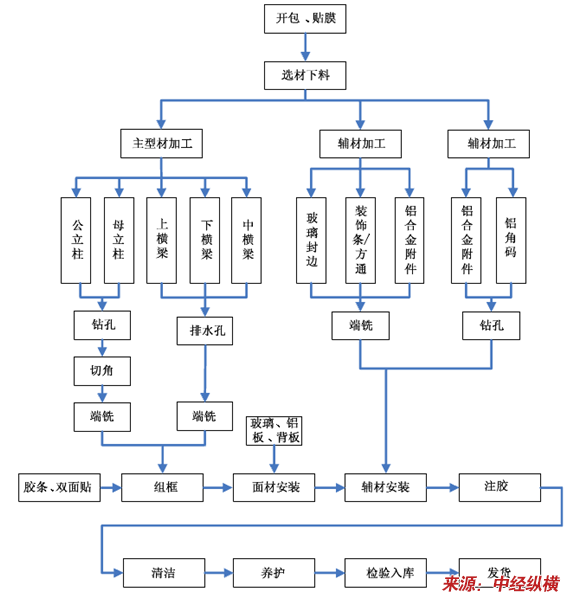

單元式幕墻生產工藝流程圖
單元式幕墻的產成品或構件式幕墻的組件、構件等生產加工完后,運輸?shù)绞┕がF(xiàn)場進行吊裝或安裝,幕墻產品類別不同,其施工流程也不同。建筑幕墻的安裝施工藝,流程具體圖示如下:

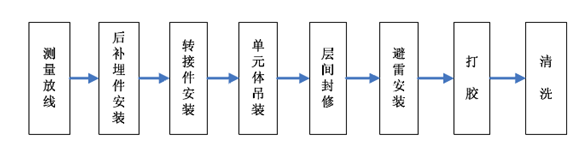

單元式建筑幕墻的安裝施工流程圖
一、幕墻框架拼裝關鍵工序的工藝要求
本工序為形成幕墻單元板塊的重要組裝工序,必須保證其符合要求,檢驗合格方能轉入下道工序的加工組裝。
框架拼裝前的具備條件:
1、應有清潔的工作場地和完好無損的工作臺,其工作的臺面必須用軟性材料襯墊,以防型材表面擦傷。
2、認真核對所需拼裝材料的型號、規格、數量等應符合板塊拼裝圖紙的要求,并為合格的另組件。
3、型材另件在搬運過程中必須輕拿、輕放,防止材料表面有損傷現象產生,并按不同型號、規格分門別類的擺放,做好框架拼裝的準備。
框架拼裝具體流程:
1、仔細消化框架拼裝的工藝圖紙要求,合理選擇拼裝工步的順序。
2、將需拼裝的型材另件用干凈布塊進行擦拭清潔處理,不允許在材料上有殘留鋁屑存在,并串接好所需的密封條,不應將密封條拉伸后串接以防密封條的收縮出現短缺現象。
3、在型材另件需拼裝的端部注上密封膠后進行框架的機械方式拼裝,不允許用鐵制榔頭敲擊型材框架,必須時應采用木制榔頭或;軟體物塊適當用力的敲擊,嚴防型材的變形,并修正在拼接處密封膠溢出處的部位。
4、在單一框架板塊上凡外露的螺紋端和螺釘頭、螺栓頭用密封膠灌注密封,起到保護作用,并在框架板塊表面貼上保護膠帶紙。

5、板塊拼裝的允許偏差范圍:
6、驗收板塊拼裝質量應符合要求,并做好拼裝檔案紀錄。
板塊的安裝流程:
1.將驗收合格的框架板塊在安裝玻璃的部位用干凈布塊擦試清潔,在要求位置安貼雙面膠帶條,應對形成的注膠空腔寬度和厚度滿足設計要求。
2.檢查玻璃板塊的質量應符合要求,并將表面擦拭干凈,正確無誤的安放于雙面膠帶條上,注意玻璃鍍膜面的朝向應符合設計要求。
3.在注膠處周邊的玻璃邊緣表面部位用約1英寸寬的保護膠帶紙蓋貼,并經驗收合格,待轉入下工序注膠。
二、注膠關鍵工序的工藝要求
本工序為最終形成幕墻玻璃板塊的重要工序,必須確保其符合要求,檢驗合格方能轉入板塊的養護工序,待發運工地安裝。
膠前的具備條件:
1.保證注膠設備的完好正常,確保在注膠過程中的質量合格率。
2.注膠必須在潔凈無塵的專用工作室內進行,其環境溫度應在15℃~25℃,相對濕度在50%~85%之間。
3.板塊的搬運應有專用運輸車,必須做到輕拿、輕放,以防板塊損傷走形,并按不同型號、規格分類擺放,做好注膠準備。
4.認真核對框架板塊的型號、規格、數量等應符合注膠工藝圖紙的要求,并為合格的板塊組件。
5.復驗板塊的幾何偏差尺寸應在要求的范圍內,注膠部位的寬度與厚度尺寸應滿足設計要求。
6.應對所用的結構硅酮膠進行三核對:核對牌號、核對有效期、核對顏色,必須符合要求,嚴禁使用過期膠,并有粘接力的相容性試驗合格報告。
7.板塊的凈化
A.在被注膠粘接的材料表面必須達到潔凈、干燥,無任何水跡、油跡等污物殘留,以確保結構硅酮膠的粘接強度。
B.凈化采用材料
a)凈化擦式溶劑:二甲苯、丙酮或丁酮
b)凈化擦拭用布:干凈不脫色易吸水的無絨布
C.凈化采用方法
a)雙布擦拭法,將溶劑倒在一塊抹布上擦試待需注膠的材料表面,在溶解了污漬的溶劑未揮發干前,即用另一塊干燥抹布將污漬的溶劑擦抹干凈,不應在溶劑揮發干后再擦,并應隨時地更換第二塊抹布,保持其干凈。
b)不應用抹布在容器內沾溶劑,而總是把溶劑倒在正用的抹布上,以防抹布污染溶劑。
D.板塊在凈化后不超過15分鐘內應進行注膠。
注膠具體工藝:
1.仔細消化注膠的工藝圖紙要求,合理選擇注膠工步的順序。
2.對雙組份結構膠應嚴格按比例要求進行基料和固化劑的配置,其混合重量比應控制在14:1和8:1之間,并同時應做好二項工藝性試驗(蝶式試驗和拉斷試驗)記錄歸案,檢驗合格后方可注膠。
3.注膠時打膠槍頭應與膠縫保持一定角度(一般為45o),移動速度應保持基本均速,使注膠腔內空氣排走,以防產生出現空穴和氣泡現象,確保膠縫的飽滿密實。
4.整理膠縫
a)在膠的表層未固化前,即用括勺片將膠縫壓實、括平,使膠縫形成平滑、整齊和有一定造型的表面。
b)清潔周邊殘留多余的膠跡,保持板塊的干凈。
5.查驗?zāi)z縫質量,同時做好工藝紀錄,對注膠的寬度與厚度尺寸必須滿足設計圖紙要求,其允差范圍:
a)膠縫寬度允許偏差 +1.0mm
b)膠縫厚度允許偏差 ±0.7mm
6.注膠材料的表面溫度大于50℃,不應進行注膠。
三、幕墻板塊注膠后的養護工藝要求
本工序為確保上墻板塊質量的一個重要且不可少的工序,應充分滿足其工藝要求。
養護具體工藝:
1.注膠后的板塊經驗收合格,可移至養護車間進行固化養護,不允許將注膠后的板塊放在露天堆放。
2.養護車間應保持干凈,其環境溫度應在15℃~35℃,相對濕度應在50%~85%之間,不然將影響固化效果,應適當延長養護周期。
3.注膠后的板塊在養護期間應水平放置在專用板架上,不允許板塊受任何擠壓,在未固化前不能挪運和嚴禁上墻安裝。
4.應做好板塊養護的檔案紀錄,按規格分類擺放,以防錯發現象的產生。
5.板塊固化養護時間(室溫25℃時)
a)單組份膠
可挪運時間不少于7天
可上墻時間不少于14天
b)雙組份膠
可挪運時間不少于4天
可上墻時間不少于10天
c)膠縫寬度大于20mm時,板塊可上墻時間一般應在三星期后。
養護之后的查驗流程:
1.對在養護的板塊,應不定期通知加膠的生產商隨來取樣抽驗注膠質量狀況,確保滿足膠的生產商對膠的使用要求。
四、下料切割關鍵工序的工藝要求
本工序為材料加工的首道工序,必須保證其符合要求,檢驗合格后方能轉入下道工序的加工。
下料前的具備條件包括:
1.保證加工設備的完好正確,確保被加工材料的合格率。
2.認真核對下料切割材料的型號規格、數量等應符合圖紙要求,并為合格的原材料。
3.材料在搬運過程中必須做到輕裝、輕放,防止材料表面有擦傷、碰傷現象產生。
下料具體工藝:
1.仔細消化加工圖紙要求,合理選擇型材的工藝定位,夾緊部位,對幾何形狀復雜的型材,必要時可用非黑色金屬的輔助材料墊襯,確保其加工材料定位、夾緊的可靠。
2.型材的裝夾用力適當,不可敲擊型材,對直接接觸型材表面的氣動夾口必須是軟體材料,防止型材在夾緊時的變形和產生的夾緊壓痕。
3.型材構件的下料切割在圖紙無標注公差范圍要求時,必須符合下列要求:
a)主要豎向構件允許偏差 ±1.0mm
b)主要橫向構件允許偏差 ±0.5mm
c)其它構件允許偏差 ±1.5mm
d)型材端頭斜度允許偏差 -12
4.型材第一個(批)下料切割后必須做好三檢工作(自檢、互檢和專檢),并在過程中應做到勤看、勤量,確保被加工構件的正確性。
5.下料切割后的型材構件必須清除殘留鋁屑和端部翻口毛刺,按規格有規律地堆放于型材專用推車上或指定地點,在堆放的每一層次間用木條板隔離保護好型材表面。
6.清潔設備工作臺面,準備第二個(批)的下料切割。
7.送交質量驗收,合格后按工藝流程卡可轉入下道工序的加工
第二節 國內外單元式幕墻生產工藝發展階段比較
在發達國家,進入80年代以來建筑幕墻的推廣應用范圍日益拓寬,建筑幕墻的技術含量不斷增加,新技術應用日漸增多,呈現出多樣化、工廠化、現代化特點。金屬幕墻、天然石材幕墻、混凝土幕墻、改性塑料幕墻等均趨成熟,進入工程實用;單元式幕墻被大量推廣,幕墻的基本單元全部在工廠內制造,在施工現場主要是進行組合與安裝,不僅提高了幕墻施工效率,而且大大提高了幕墻質量。1996年之后國外的 研究 主要以智能型玻璃幕墻的現代化大型生態辦公建筑為發展方向。智能型玻璃幕墻是指幕墻以一種動態的形式,根據外界氣候環境的變化,自動調節幕墻的保溫、遮陽通風設備系統,以達到最大限度降低建筑物所需的一次性能源,同時又能最大限度地創造出健康、舒適的室內環境。因此,國外的單元式幕墻生產工藝已經相當成熟。
國內單元式幕墻 研究 是近幾年的事,但是發展較快。一些有實力的幕墻企業已經完全掌握了單元式幕墻的生產工藝。但是一些中小企業尚且沒有掌握,還無法生產出符合市場標準的產品。
第三節 我國單元式幕墻生產工藝創新路徑
隨著幕墻 行業 工廠化、產品化發展,建筑幕墻企業的生產加工工藝與設備不斷創新,實現了從單件加工的傳統工藝到加工中心生產線的新型工藝過渡,實現了機械化加工生產,尤其是單元式幕墻實現了自動流水線作業生產,極大地推動了幕墻 行業 的發展。目前我國在型材與金屬制品的機械化加工生產、玻璃加工與密封、石材的連接固定(干掛法、結構裝配法)、膠接、安裝、機械化施工、放線等工藝技術方面已經達到或接近國際先進水平,大部分生產加工與施工專用設備實現了國產化。
第四節 國內單元式幕墻生產設備介紹
我國是世界第一幕墻生產大國。我國幕墻企業己建成的加工廠約 400 萬平方米,年加工生產幕墻能力近8,000 萬平方米,擁有各類幕墻加工設備約1 萬臺,大型骨干企業大都裝備有先進的加工中心、新型仿形銑、數控雙頭鋸、端銑機、多孔鉆等設備。
在設備先進性、制造及配套能力、工藝水平上,我國部分大型幕墻企業已經領先于國外企業。
第五節 國內單元式幕墻生產設備應用 分析
1、單元式幕墻安裝應配備足夠數量的轉運運輸車輛、裝卸吊運起重機械、工序間專用的工位工裝器具。
2、單元式玻璃幕墻安裝機具主要有:垂直與水平運輸機具(含腳手架或吊籃)、電動或手動吸盤、電焊機、注膠機具、清洗機具、扭矩扳手、普通扳手、測厚儀、鉛垂儀、激光經緯儀、經緯儀、水平儀、鋼卷尺、水平尺、靠尺、角尺等。
3、單元(板塊)組件的轉運,應設計配制專用的,能防碰撞、防擠壓的包裝轉運吊架。
4、(板塊)組件的裝卸, 應采用行吊、汽車吊、塔吊、龍門吊、卷揚機等起重機具進行作業,所使用的繩具應安全可靠。
5、單元式(板塊)組件搬運、吊裝,應設置專用的可移動鋼平臺,單元(板塊)組件運送車,存放架,簡易龍門吊,定位卷揚機等搬運工位機具。每個操作班應設專人對設備機具進行保養檢查,并填寫保養檢查記錄。
6、單元式幕墻安裝放線、定位、檢測所使用的激光經緯儀、經緯儀、水平儀、水平尺等測量器具,應經計量監督檢測部門檢定合格,并在有效期內使用。
7、單元式幕墻安裝所使用的拉緊器,電動(手動)限力搬手等機用、手用工具應設專人校核檢測,并填寫校核記錄,量值不準的器具不準使用。其他緊固工具和一般檢測尺表均應處于良好狀態,并有專人保管。
8、單元式幕墻安裝應配置必須數量的對講通訊工具,對不同職能人員設置不同的頻率,以便更好地指揮安裝作業
第六節 我國單元式幕墻技術研發 分析
由于單元式幕墻接縫構造上的特點,決定了單元式幕墻構造上的特殊性,這主要表現在下述三個方面:
1.封口技術。
單元式幕墻通過對插完成接縫,這樣在上、下、左、右四個單元連接點上必然有一個四個單元組件對插件均不能到達的地方,此處必然有一個內外貫穿的洞,如何堵好這個洞是單元式幕墻設計中必須解決好的問題,即在設計型材前就要將封口的構造設計好,在設計型材斷面時就要將封口構造體現在型材上,擠壓出的型材斷面就包含有封口構造要求,如果在設計時不考慮好封口構造,將造成不可彌補的損失。
現在封口方法有兩種類型:即橫滑型和橫鎖型,橫滑型是在下單元上框中設封口板,此封口板除了具有封口功能外,還是集水槽和分隔板(把豎框分隔成每層一個單元).橫滑型封口板嵌在下單元上框母槽內,它比上單元下框公槽大,上單元下框可以在封口板槽內自由滑動,在主體結構層間變位時原來上下一、一對齊的兩單元組件,在主體結構層間變位影響下,上下兩層發生相對位移,這時候上單元組件不再定位在原來對齊的下單元組件上框中,而有可能局部滑入相鄰組件的上框,由于這種滑動,在地震中單元組件本身平面內變形比主體結構層間位移小。但在地震時單元式幕墻不像擬靜力試驗中只有同向運動而是隨機運動,即在地震發生的最初階段是同向運動,以后陸續發生異向運動,即相向運動和背向運動,相向運動時可能會發生相鄰兩單元接縫處桿件碰撞;背向運動時,相鄰兩單元接縫拉開,由于三維地震作用影響,拉開后恢復時桿件錯位而碰撞,因此《高層鋼結構設計施工規程》第九章規定幕墻與主體結構連接設計應考慮防碰撞問題。橫滑型封口板的集水、排水功能比較成熟,如果設計得好,則可大大提高幕墻水密性能,即可以達到超高性能(2500Pa)水平。但這種封口板只能用于相鄰兩單元180度對插,即只能用于處于一個平面上的單元組件,如果兩單元組件成折線或90度對插,封口板就無法使用,同時這種封口板擱在上框底板上,兩相鄰組件上框底板構造厚度部份封口板無法封口,要采用輔助封口措施(用膠帶紙粘貼在豎框頂端形成底板,再注膠密封)。
橫鎖型是在接縫處豎框空腔中設一個多功能插芯,這種插芯由兩部份組成,對插的封口部份和一個向上開口其它五面封閉的集水壺組成,對插部份位于四單元交接處,集水壺位于下部,它集封口、集水、分隔于一身(分隔將橫向空腔分成每一單元組件寬一單元),橫鎖型由于位于上下兩單元交接處,將上下兩單元組合成一個整體,左右相鄰兩單元不能滑動,且單元組件固定在主體結構上,它的平面內變形與主體結構的層間變位幾乎相同。從試驗情況看,它的集水排水功能尚不理想,但它可用于單元組件任何角度對插,且由于插芯將上下兩單元固定,左右兩單元組件不能運動,所以不會發生碰撞。
2.收口技術。
單元式幕墻單元組件間靠對插完成接縫,在安裝時要橫向按次序一一對插,當中不能留空位(因為對插接縫無法平推進入空位),最后一個單元如何與相鄰兩單元連接是一個難點,因為已安裝固定的左右兩單元組件之間距離凈空比單元組件實際寬度要小,這個組件無法在水平方向平推進入空位,也不能先插一側再插另一側,這樣在設計時,對最后一個單元組件的組裝要考慮好接縫方法,(現在一般采用的方法為從上向下插最后一塊或用先固定相鄰兩不帶對插件的組件,定位固定后插入第三者完成接縫,第三者與單元組件要錯位插接,達到互為封口),由于收口處理技術比較復雜,因此最好每層設一處收口點,這就要求在設計時就確定好收口點位置及相應的收口方法,非設計收口部位不能中斷安裝過程而留空位,在編制施工組織設計(全部土建工程而不是幕墻工程分部的施工組織設計)時,特別是總施工平面圖設計時要注意到單元式幕墻橫向一、一對插的特點,將施工機具布置在單元式幕墻收口部位,不能任意布置,因為高層建筑的塔吊、施工電梯等施工機具,每隔三層左右要和主體結構拉接一次,這些接拉件將使單元組件無法通過而中斷安裝,留下空位,要待這些機具拆除后才能收口,難度就相當大,即使采取一些臨時措施,效果也不會理想。因此對采用單元式幕墻的建筑,在編制總施工組織設計時,總施工平面圖要按單元式幕墻組裝規律,將施工機具布置在單元式幕墻收口部位。
3.單元式幕墻與主體結構的連接與吊裝
單元式幕墻是靠兩相鄰單元組件在主體結構上安裝時對插完成接縫的,這樣它在構造和連接處理上與元件式(元件單元式)幕墻有著重大的區別。我們必須認識它的這些特點,才能做好單元式幕墻。
在主體結構上安裝單元式幕墻的連接件,要一個安裝單元(全高或8-10個樓層)一次全部安裝調整到位,用連接件的安裝精度來保證單元式幕墻的安裝質量,即單元式幕墻外表面的平整度是靠連接件的安裝精度和單元式幕墻單元組件構造厚度的精度來保證的。
單元式幕墻的單元組件在工廠已將面板(玻璃、鋁板、花崗石板)裝配好,它與主體結構的安裝連接要在室內一側操作(由于手無法穿過面板在外側進行操作),因此內側必須要有操作空間,這樣對樓板與柱外邊平齊(或柱外邊突出樓板或?qū)嶓w墻)的建筑,如果單元組件與主體結構的連接點布置在柱位(實體墻面)上,安裝時操作難度很大。而當建筑立面上分格必須在柱位時,就要在設計上采取措施在柱寬以外樓板上設連接點,使連接點避開柱位。
在柱位(實體墻面)上布置連接點,由于要使一個安裝單元(全高或8-12個樓層)的所有連接件三向精度一次全部調整到位,就需用多個吊藍(例如在實體墻面上安裝調整連接件有時要在三個層面,每層配3-5個吊藍)進行安裝調整,這時安裝調整連接件用的工時可能是吊裝固定單元組件用的工時的3-5倍。而且由于組件內側沒有操作空間,要求連接件在三向全部達到位置要求的精度,且單元組件上的連接構件與連接件的配合要完全吻合才能在吊裝時一次就位成功(這很難做到),如果主體結構上的連接件和單元組件上的連接構件的配合公差稍大,就無法順暢安裝到位,有時就要采用野蠻的敲、擊方法迫使單元組件就位,即使這樣也還會有部份組件無法完全安裝到位。
安裝在主體結構上的連接件除安裝精度要保證單元組件的安裝質量外,還要在吊裝固定過程中具有一定的調節可能,也就是說連接件要具有三向六自由度(三維移動和三個方向轉角).它分兩個階段實施,即連接件在主體結構上安裝時的高速和吊裝過程中的微調。為保證單元式幕墻外表面平整度,在主體結構上安裝連接件時要使Z方向一次完全到位,即連接件安裝固定后不能有Z向位移,X、Y向要初步調整到位,且在設計連接件(單元組件上的連接構件)時,要使它們在安裝過程中,在X、Y向能微量調整位移和X、Z向能微調轉角,以使吊裝就位能順暢實施。調整到位后,在X方向,一側要固定定位,另一側要能活動并復位。
單元式幕墻在吊裝時,兩相鄰(上下、左右)單元組件通過對插完成接縫,它要求單元式幕墻用的鋁型材不僅外觀質量要完全符合GB5237的規定,而且還要提出補充要求,即對插件的配合公差和對插中心線到外表面的偏差要控制在允許范圍之內。單元式幕墻單元組件上的連接構件與安裝在主體結構上的連接件的固定與上述相鄰單元組件對插同時進行,這樣單元式幕墻的質量控制流程和元件式(元件單元式)不一樣,元件式(元件單元式)幕墻質量控制環節為桿(元)件制作(結構裝配組件制作)和安裝兩(三)個環節,而單元式幕墻除了控制桿(元)件制作質量外,還要控制單元組件框制作、單元組件組裝、在主體結構安裝連接件的質量,最后才是吊裝固定的質量控制。在單元組件組裝時要特別強調單元組件上的連接構件的安裝偏差,要使單元組件上的連接構件和安裝在主體結構上的連接件的配合公差控制在允許范圍之內,才能保證安裝好的單元式幕墻外表面平整度等項指標達到幕墻質量要求,并且使吊裝就位能順暢實施。如果兩者配合公差超過允許范圍,則單元組件吊裝就位過程很難做到順暢,往往要采用一些野蠻方法進行敲、擊迫使其勉強就位。這時連接構件在連接處發生位移,或迫使桿件撓曲后就位,這樣單元組件就產生了裝配應力或連接局部破損(松動),影響安全使用和壽命,同時影響安裝后的整體質量,降低性能水平。
免責申明:本文僅為中經縱橫 市場 研究 觀點,不代表其他任何投資依據或執行標準等相關行為。如有其他問題,敬請來電垂詢:4008099707。特此說明。
